由苏华集团承建的南昌泉岭生活垃圾焚烧发电厂扩建工程安装工程(垃圾焚烧发电项目二期工程),于2021年12月30日并网发电以来运行情况良好,深受投资方好评。
南昌泉岭生活垃圾焚烧发电厂扩建工程是江西省南昌市重点环保节能项目,项目采用EPC总承包管理模式,总投资为91188.09万元人民币,占地约133333.35平方米。主要建设内容为2台600t/d炉排炉式垃圾焚烧炉(为预留餐厨垃圾及市政污泥协同处理的空间,按 125%负荷设计)和1台40MW抽凝式汽轮发电机组,烟气净化系统采用带SNCR的“机械旋转喷雾干燥吸收塔+干粉喷射+活性炭吸附+袋式除尘器”工艺。项目建成后,将为当地的经济发展和人民生活提供可靠的保障。

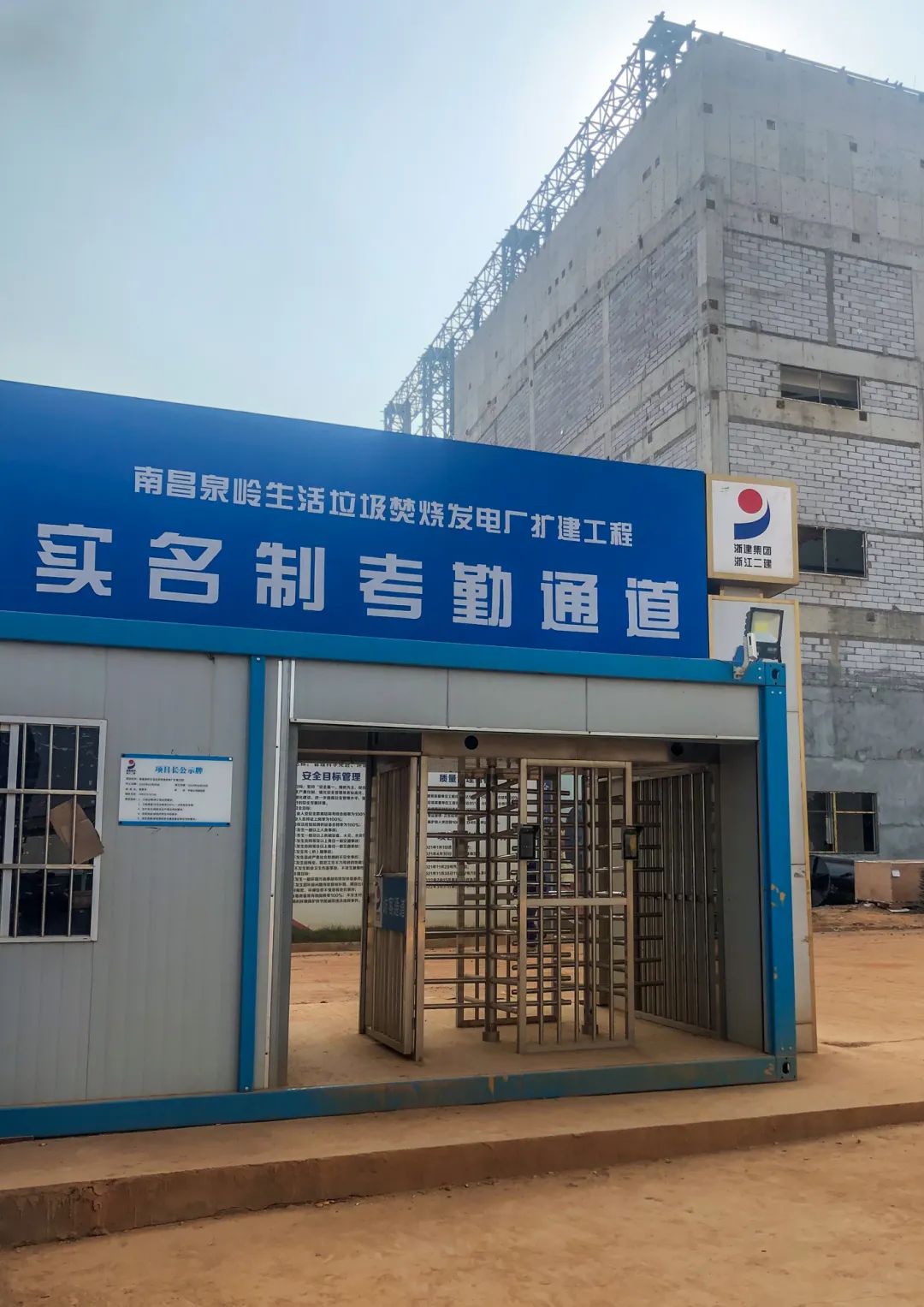

苏华集团是项目的安装分包方,承担锅炉、汽机、电仪、附属设备及管道的安装。从签约之日起就对项目的建设管理立足规范、安全、文明的施工总要求,并结合土建、机电、锅炉等各项工序建设安装的特殊情况,在项目的实施中建立了一套有序建设和管理的一体化模式。负责该项目现场建设管理的南京分公司,在实施中更是高标准、严要求,坚持每天例行早会,并按照工种分类统一施工人员着装,对每个大件的施工方案的审查,编写的安装及吊装作业指导书,必须经过项目经理,安装负责人,项目安全员会审并签字认可后并报审监理,才能实施。

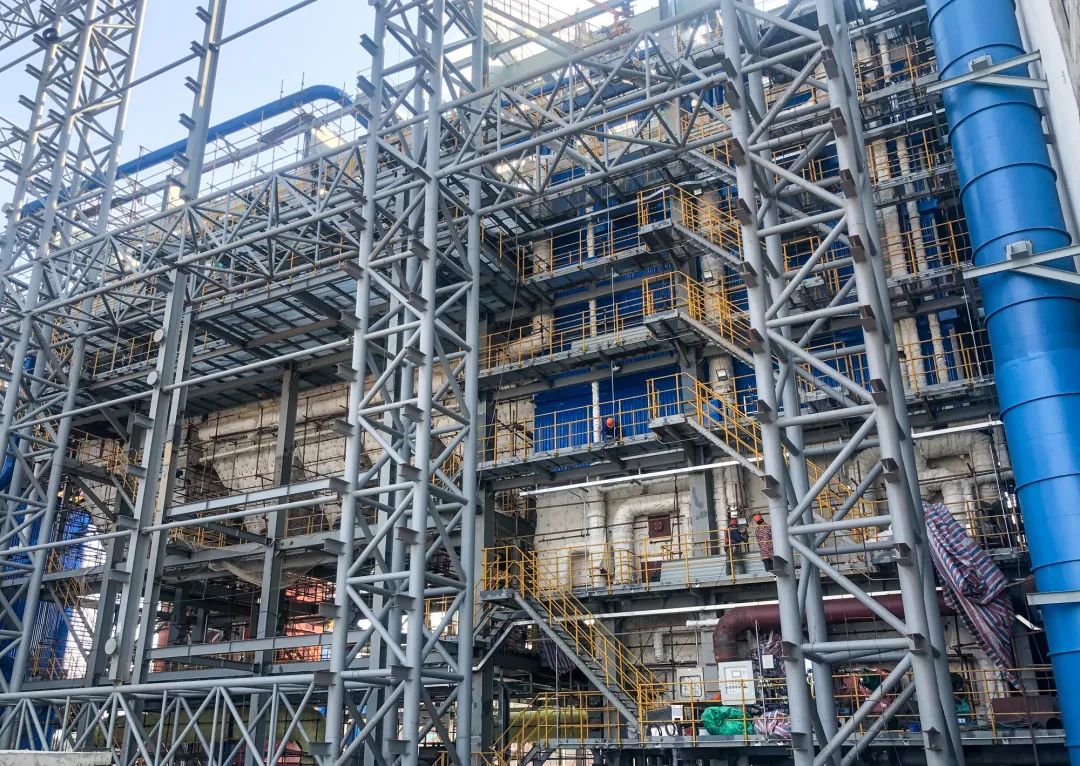

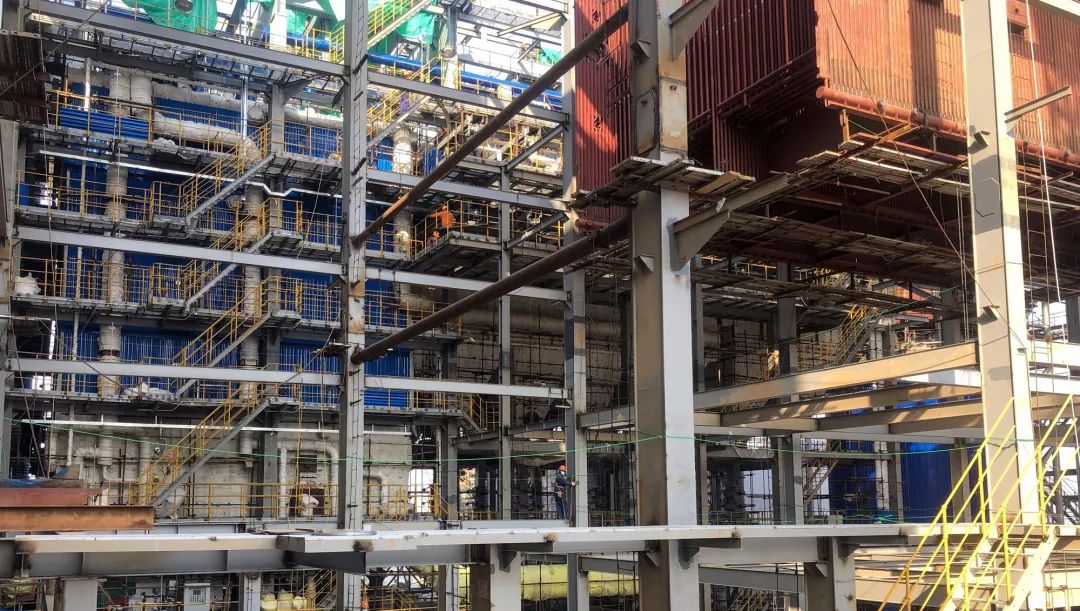

自2021年7月16日第一片钢架吊装以来,项目部克服种种困难,特别是业主提出12.31并网发电的要求(原计划是3.30并网发电),大大的压缩了工期。在经历南昌地区7月、8月高温酷暑、工期紧张,现场施工场地小、场平单位与安装的交叉施工、土建单位与安装的交叉施工、大件吊装数量多、吊装难度大,特别是为加快安装进度,尽量采用地面拼装,大大的增加吊装的难度的情况下,项目部积极优化工序,加班加点,充分发挥苏华在吊装行业的拥有的独特优势,奋力拼搏,确保了各项工序按照业主的进度有序推进。
