品质苏华耀四方|长安LNG气化站工程顺利交付

发布时间:2025-03-10 浏览次数:



近日,由苏华集团承建的福州市重点建设项目——长安LNG气化站(工艺安装)工程顺利竣工,并交付业主投入生产运营。该项目坐落于福建省福州市马尾区长安村,是新建的一项重要能源基础设施,建设单位为福州开发区润能天然气有限公司。





长安LNG气化站工程设计存储规模为450m³,气化规模达20000Nm³/h。一期建设包括3套150m³储罐、4台5000Nm³/h空温式气化器及配套设施,并预留了未来扩展的空间。建设内容广泛,涵盖了设备基础、工艺管道、电气、自控、给排水、消防、暖通等多个专业领域。




项目于2022年9月27日破土动工,经过近一年的紧张施工,于2023年9月15日如期竣工。苏华集团宋福清项目部负责整个施工过程的组织与实施。项目部严格遵循质量、安全、进度、资料四大管理原则,确保每个环节都在有效控制之内。

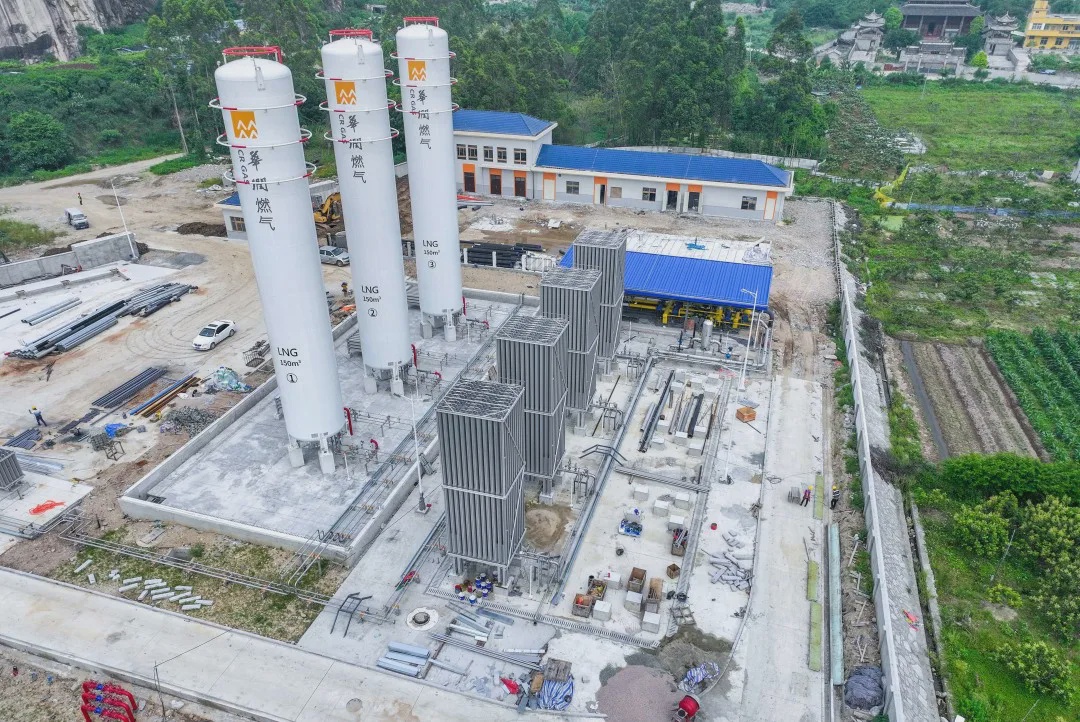

resized_640 (1).jpg


施工过程中,项目部面临了诸多挑战。由于项目场地交通条件有限,大型设备如LNG储罐和气化器的进场成为一大难题。经过多次现场堪测和吊装方案的反复研究,项目部最终成功将设备安全运至现场并顺利安装。此外,项目涉及的设备材料种类繁多,采购难度大,且工程质量控制要求极高,特别是低温管道的施工更是考验了项目部的专业技术水平。




面对这些挑战,项目部迎难而上,凭借丰富的施工经验和精湛的技术技艺,一一克服了难关。在施工过程中,项目部还积极采用新工艺、新材料,对工艺管道走向、标高、间距等进行了优化布置,提高了工程的整体质量和效率。

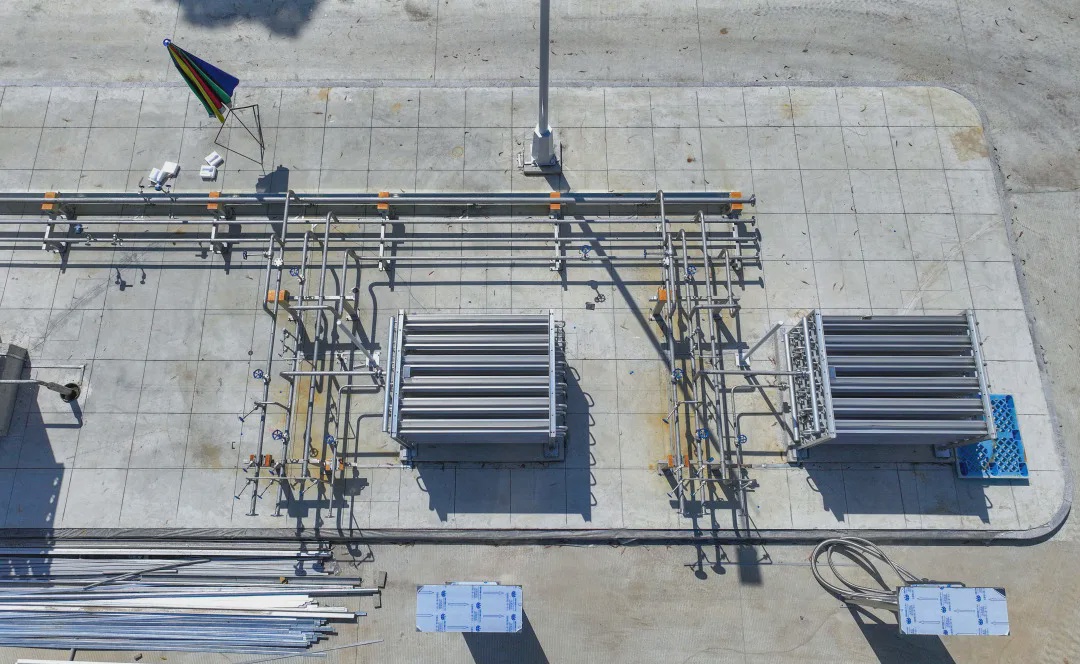

resized_640 (2).jpg


项目部的努力得到了业主和各方的高度评价。福建省特检院对施工质量给予了充分肯定,认为值得信赖。业主也表示,选择苏华集团来承建此项目是他们明智的选择,项目部不仅解决了施工中的难点问题,还为场站的未来运行考虑得周到细致。




如今,长安LNG气化站已经圆满竣工,并将为当地的经济发展和人民生活提供有力的能源保障。苏华集团也将继续秉承专业、敬业的精神,为更多优质项目的建设贡献自己的力量。
